由我集团公司牵头承建的重庆港万州港区新田作业区二期工程EPC总承包项目进入抗滑桩施工关键阶段,施工过程中遇到诸多难题,集团公司领导高度重视项目建设情况。5月6日,由技术中心牵头水运所、岩土所、总承包部组成专家团队针对抗滑桩施工重点和难点问题进行现场技术服务。

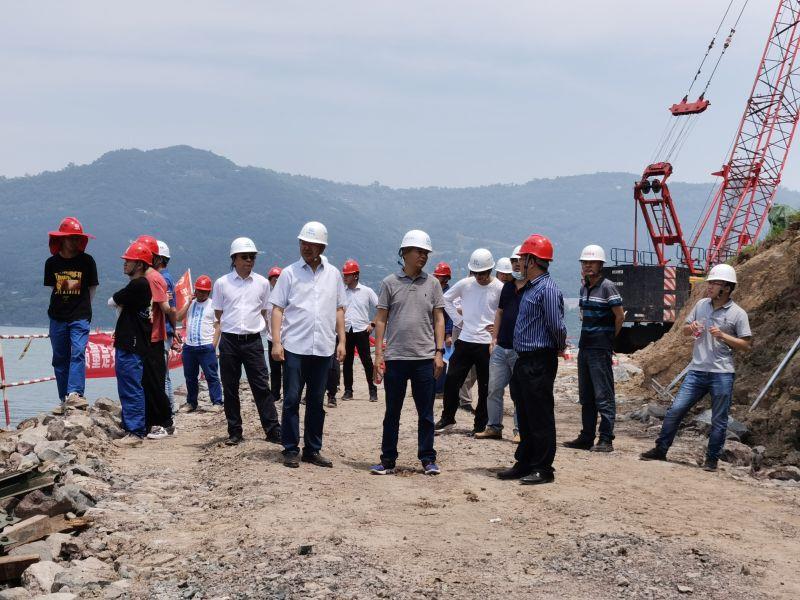

本次技术服务首先来到抗滑桩施工现场,详细了解了施工工艺、设备、成孔进度等,查看了现场地质情况及钻孔施工出渣渣样,询问了现场施工存在的主要问题。
踏勘完现场,来到项目驻地召开了全回转旋挖成孔抗滑桩施工工艺讨论会,研究抗滑桩成孔工艺。会上,大家根据现场踏勘情况,结合工期进度、环保安全、工程费用等进行了深入探讨,分析了旋挖成孔和钻孔成孔工艺的利弊:(1)因覆盖层为早期崩塌堆积物,孤石夹粉质黏土,在无钢护筒跟进情况下,采用常规旋挖施工易造成塌孔,该施工工艺不可行;(2)全回转旋挖成孔新工艺,施工进度快,但在三峡库区港口码头中未有实施先例;(3)冲击钻成孔工艺为三峡库区常用施工工艺,技术成熟、可靠,但施工进度慢,须合理安排工序,增加钻孔设备。最后会议一致意见:按钻孔成孔工艺加快项目推进,同时采用全回转旋挖成孔新工艺进行试桩,试桩成功后予以推广。
本次新田港二期总承包项目现场技术服务,帮助施工单位进一步优化施工方法,促进项目施工进度。展现了集团公司齐心协力,积极为客户服务,解决工程建设中遇到的实际问题,为集团公司树立了良好的形象。
技术中心 冉小军
总承包部 向冠桦
